84小时电缆抢修记

2016年11月30日2044浏览

      11月25日早晨6点,天朗时代大酒店突然停电,正在值班的工程部经理于智平第一时间启动了备用电,随后对高压配电柜、变压器、高压进线电缆等进行逐一检测,电话报修供电局,再与共用一个间隔的莲湖路好世界酒店联系检测。经过一上午紧张的故障排查,确认为时代酒店门口下穿隧道处的市政高压供电线路出现故障。于智平心里暗叫一声:大事不好!首先,这条线路对天朗来说非常重要,因为它同时承载着时代大酒店和国际二期商户和CD座居民供电;其次,线路故障发生在酒店门口的下穿隧道处,门口是环城西路主干道,根本无法开挖;第三,重新布线要么向南绕道铁塔寺,要么向西绕到潘家村,工期长距离长不说,花费必将过百万。

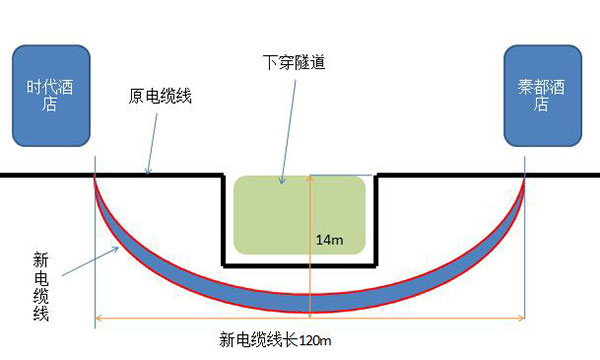

      天朗控股集团总裁助理周岗先生得知消息后,第一时间召开会议,并与专业公司工程人员商讨从几套抢修方案中确定了第一方案,即从时代酒店到下穿马路到面秦都酒店两个接口间铺设一条新的电缆。这样做的好处在于距离短工期小花费较少,但是需要开挖秦都酒店的停车场,并且这条新电缆的铺设对技术要求很高,在环城西路玉祥门地下通道下面顶一条跨度120米,最低点为14米电缆线管,成-45度角的下开口抛物线。这项具有科技含量的顶管技术课不是一般的施工队所能胜任的,工程难度之大可想而知。

      天朗时代酒店于智平、西安开发公司韩兴占、西安文商旅王明三、酒管公司蔡士侃四位同志组成了攻坚克难小组,坚守时代大酒店阵地,分别与十几家单位沟通协调,寻找合适的施工队伍,同时还要保证酒店300多间客房和CD座400多户居民的日常生活用电和供暖。这四天来,他们精神时常处于战备状态,每人平均一天的睡眠不足三小时,饿了就咬一口面包果腹。用韩兴占副总监的话来说:真没有想到把一个抢修变成了一个工程来做。

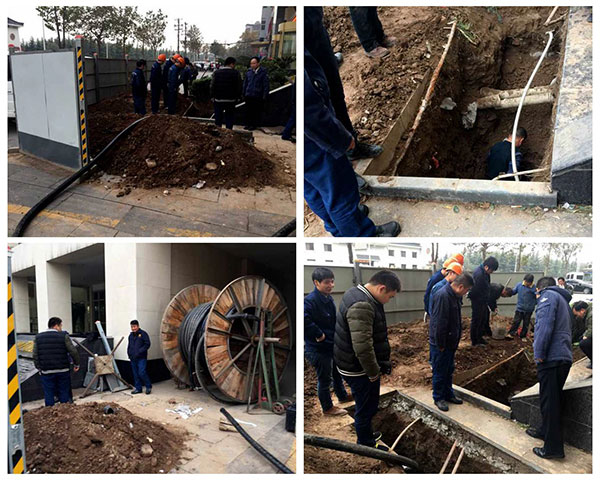

      为响应市政治污减霾的号召,寻找时代和秦都两头电缆接口的开挖工作只能在夜间进行。并且当初供电局未设电力沟道,只能盲挖,下挖深度比预计要深得多。露出管线后,于智平率先跳入4米多的深坑,人工切割一个多小时,才露出电缆线找到接口,这时时钟已经走过了27日的子夜。

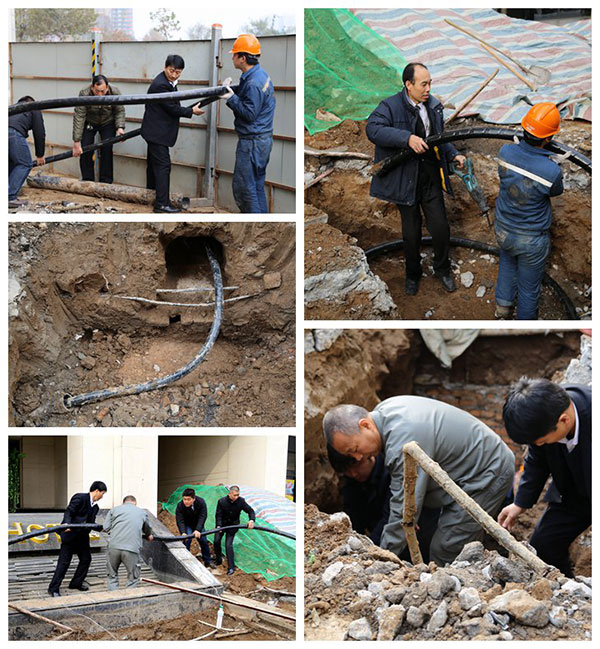

      在他这种身先士卒的精神感召下,大家也都忘我地工作着。为了赶进度,大家连一口热水都顾不上喝,一直不间断地工作到28日凌晨3点,终于将120米长的新电缆铺设完毕。截至28日中午记者发稿前,于智平、韩兴占、王明三、蔡士侃四位同志和供电局的技术人员仍在工地现场忙碌,好消息是预计今天下午5点前可以正常通电。至此,耗资几十万余元的高压进线电缆抢修工作将圆满结束。

      从25日到28日,整个抢修工程历经了三天半,84个小时。比原计划提前了两天。这是一次跨公司、跨部门的抢修合作。在抢修过程中,许多人放弃了正常的休息时间,不顾工作劳累,日夜坚守现场。正是由于大家通力合作,才使工程提前完工,把损失降到了最低。
      事实已经证明,而且还将证明:只要所有天朗人心往一处想、劲往一处使、拧成一股绳,我们在一起面对任何困难,都将无往而不胜!
